Arbeitseinsatz am 26.10.2019

Mit dabei waren: Walter Schneider, Werner Heyn, Gerd Kost, Herbert Spath, Erich Schulz, Henry Austel, Eddi Klug

Nachdem am letzten Samstag mit dem Setzen der ersten Kragsteine begonnen wurde, konnten wir heute mit dieser Arbeit fortfahren.



Nach dem obligatorischen herrichten des Arbeitsmaterials transportierte unser Radladerfahrer Gerd Kost Sand von unserem Lager am Ende des Parkplatzes beim Kriegerdenkmal zur Mörtelmischmaschine. Zur selben Zeit wurden die Kragsteine an den Stirnflächen behauen und konnten dann an Ort und Stelle nach und nach eingebaut werden.





Da noch einige Paletten Kragsteine bei der Firma Petro Schiller lagerten, wurden diese mit dem Radlader zur Baustelle auf dem Schloßberg befördert.



Ebenfalls konnten schon die ersten Fugen geschlossen werden. Weiter wurde damit begonnen, die ersten Steine für einen Eingang ins Untergeschoß des Basteitrum zu setzen.

Weiter wurden noch einige Sandsteine aus dem Wallgraben zur Baustelle transportiert.

Wenn das Wetter mitspielt,  wollen wir am nächsten Samstag mit dem Setzen der Kragsteine an der Sichtfront das Basteiturms weiter machen und wenn alles gut läuft diese Arbeit abschließen.

Arbeitsbeginn ist wie üblich ab 8.00 Uhr. Wie immer ist uns jede helfende Hand herzlich willkommen.

Arbeitseinsatz am 19.10.2019

Mit dabei waren: Peter Haustein, Walter Schneider, Werner Heyn, Herbert Spath, Henry Austel, Eddi Klug



Nachdem Gerd Kost und Eddi Klug  bereits am Freitag  die ersten Kragsteine mit dem Radlader von der Firma Petro Schiller zur Baustelle auf dem Schloßberg transportiert hatten, konnte heute Morgen sofort mit dem Setzen der ersten Kragsandsteine am Turm begonnen werden.



Wie immer wurde die Baustelle mit den notwendigen Werkzeugen und Arbeitsmaterialien bestückt. Anschließend konnte die erste Mischung Spezialmörtel angerührt werden. Parallel wurden die gesägten und auf Europaletten gelagerten Udelfanger Sandsteine ausgepackt und an den Stirnseiten mit einem Spitzmeißel aufgeraut.

Danach wurde mit einer Sackkarre ein Kragstein nach dem anderen auf die Bodenplatte des Basteiturms befördert. Dort konnten sie dann nach und nach gesetzt und sauber ausgerichtet werden. Anschließend wurden die entstandenen Fugen mit Mörtel ausgefüllt.

Am kommenden Samstag wollen wir mit den Arbeiten am Basteiturm weiter machen. Arbeitsbeginn ist ab 8.00 Uhr

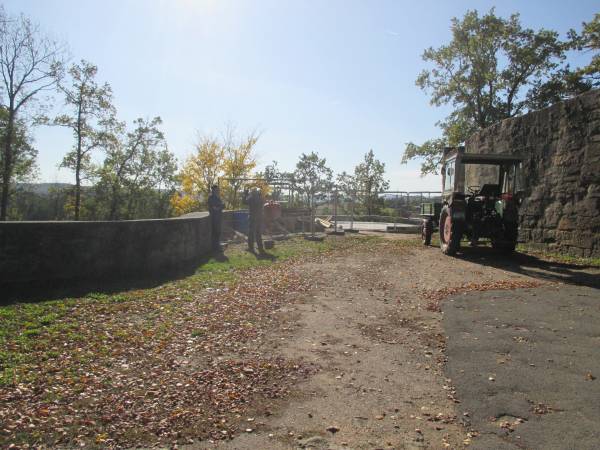

Arbeitseinsatz am 12.10.2019

Mit dabei waren: Peter Haustein, Gerd Kost, Erich Schulz, Eddi Klug

Am vergangenen Mittwoch, den 09.10.2019 hat die Baufirma Krauser die Betondecke für das Obergeschoss, welche sich auf Burghofniveau befindet, gegossen. Dadurch konnten am heutigen Samstag keine großen Arbeiten am Basteiturm durchgeführt werden.



Wie angekündigt nutzten die fleißigen Helfer den heutigen Tag, um den Getränkestand bzw. Weihnachtsmarktstand abzubauen und unterzustellen.

Dazu traf man sich um 9.00 Uhr, um den Stand auseinander zu legen, auf einen Pritschenwagen zu verladen und in die Stadt zu transportieren. Dort wurden die Einzelteile eingelagert.

Anschließend konnte noch ein kleiner Teil (Treppenaufgang) der Verschalung der Betondecke entfernt werden.



Nächsten Samstag wollen wir die bei der Firma Petro Schiller gekauften und eingelagerten Kragsteine zur Baustelle am Basteiturm befördern. Anschließend sollen die ersten Profilsteine verbaut werden. Arbeitsbeginn ist ab 8.00 Uhr.

Arbeitseinsatz am 06.10.2019

Mit dabei waren: Peter Haustein, Walter Schneider, Herbert Spath, Eddi Klug, Frank Wacker



Hauptschwerpunkt des heutigen Arbeitseinsatzes waren die Ausbesserungsarbeiten an der West- und damit Wetterseite des Wächterturmes. Dazu benötigen wir den Hubsteiger der Werksfeuer der Fränkischen, der von Frank Wacker bedient wurde. Zuerst ging es erst einmal ohne Arbeitsmaterial in schwindliger Höhe zum Fachwerk des Wächterturms. Nachdem in Laufe des Jahres ein paar kleine Putzstücke abgebrochen waren mußten dies erneuert werden. Weiter wurden auch gleich noch ein paar Risse mit Acrylmasse verschlossen. Diese Arbeiten führte dann auch gleich Frank Wacker von Korb des Hubsteigers aus, durch.



Die weiteren Helfer räumten die Baustelle am Basteiturm auf, entfernten den Efeu von der Freilichtbühne und besserten einen großen Risse an der äußeren Wallgrabenmauer auf Höhe der Altershäuser Aussicht aus. Ebenfalls wurde noch damit begonnen das Gerüst von Dreck, zu reinigen. Auch konnten noch ein paar Sandsteine, die unter dem Gerüst gelagert wurden, aufgeräumt werden.

Am Freitag den 05.10.2019 trugen Werner Heyn, Herbert Spath, Erich Schulz und Eddi Klug das von der Firma Krauser bestellte Baustahl, welches in den verschiedensten Längen an Rundeisen  angeliefert wurde, vom Parkplatz über die Brücke zu Baustelle am Basteiturm. Diese schwere Arbeiten nahm einige Stunden in Anspruch. Die Arbeit war notwendig damit die Baufirma Krauser am Montag 07. und 08.10. die Eisenstäbe, fachgerecht für die obere Betondecke als Bewehrung, einbauen kann.  Es wurden ca. 3,6 Tonnen Eisenstangen in unterschiedlicher Dicke und Länge über die Brücke zur Baustelle bewegt.

Nächster Arbeitseinsatz ist die Unterstützung der Mitarbeiter der Firma Krauser für Montag 07.10. und Dienstag 08.10. ab 7.00 Uhr. Am Mittwoch soll dann am frühen Morgen die Betondecke gegossen werden.

Am Samstag den12.10. wollen wir den Getränkestand in Wallgraben abbauen und in der ehemaligen Werkstatt der Schreinerei Albert Schmidt unterstellen. Treffpunkt ist um 9.00 Uhr auf dem Schloßberg .
